К нам обратился застройщик — юридическое лицо, планировавшее капитальный объект на участке в одном из городских округов Московской области. Главгосстройнадзор Московской области выдал отказ в разрешении на строительство, причём сразу по нескольким основаниям одновременно. На первый взгляд ситуация выглядела тупиковой: чтобы устранить каждое основание «в лоб», по самым скромным оценкам потребовалось бы больше года и несколько миллионов рублей.
Мы пошли другим путём. Разрешение клиент получил примерно за месяц — без судебного спора и без затрат на дорогостоящие согласования, которые казались неизбежными. В этой статье на примере реального дела разбираем, какими бывают основания для отказа в выдаче разрешения на строительство и почему отказ почти никогда не означает, что строить нельзя.
Сразу оговоримся: речь идёт о капитальных объектах юридических лиц, а не об индивидуальном жилом строительстве, где действует отдельный, уведомительный порядок.
Отказ в выдаче разрешения на строительство — это решение уполномоченного органа о несогласии с возведением или реконструкцией объекта капитального строительства. Его важно отличать от приостановки: приостановка даёт время донести или исправить документы, тогда как отказ требует более серьёзной работы с основаниями.
Ключевой момент, который застройщику стоит знать с самого начала: перечень оснований для отказа закреплён в части 13 статьи 51 Градостроительного кодекса РФ и является исчерпывающим. Орган не вправе отказать по причине, которой нет в этом списке. Это принципиально важно — и для оспаривания, и для понимания того, что отказ почти всегда устраним.
Закон называет ограниченный набор причин, по которым может последовать отказ в разрешении на строительство. На практике чаще всего встречаются:
Каждое из этих оснований выглядит формальным, но за каждым стоит своя процедура устранения — и именно от того, как её выстроить, зависят сроки и бюджет проекта.
Получив отказ, застройщик обычно видит перед собой два сценария.
Первый — обжалование. Если объект предназначен для предпринимательской деятельности, отказ оспаривается в арбитражном суде в порядке главы 24 АПК РФ, как правило в трёхмесячный срок. Этот путь оправдан, когда отказ откровенно немотивирован или сослался на основание, которого нет в статье 51. Но суд — это время и неопределённость.
Второй — устранить сами основания так, чтобы получить разрешение законно и без спора. Часто это быстрее и дешевле обжалования, особенно когда оснований несколько и каждое в отдельности устранимо. Именно так мы действовали в описываемом деле.

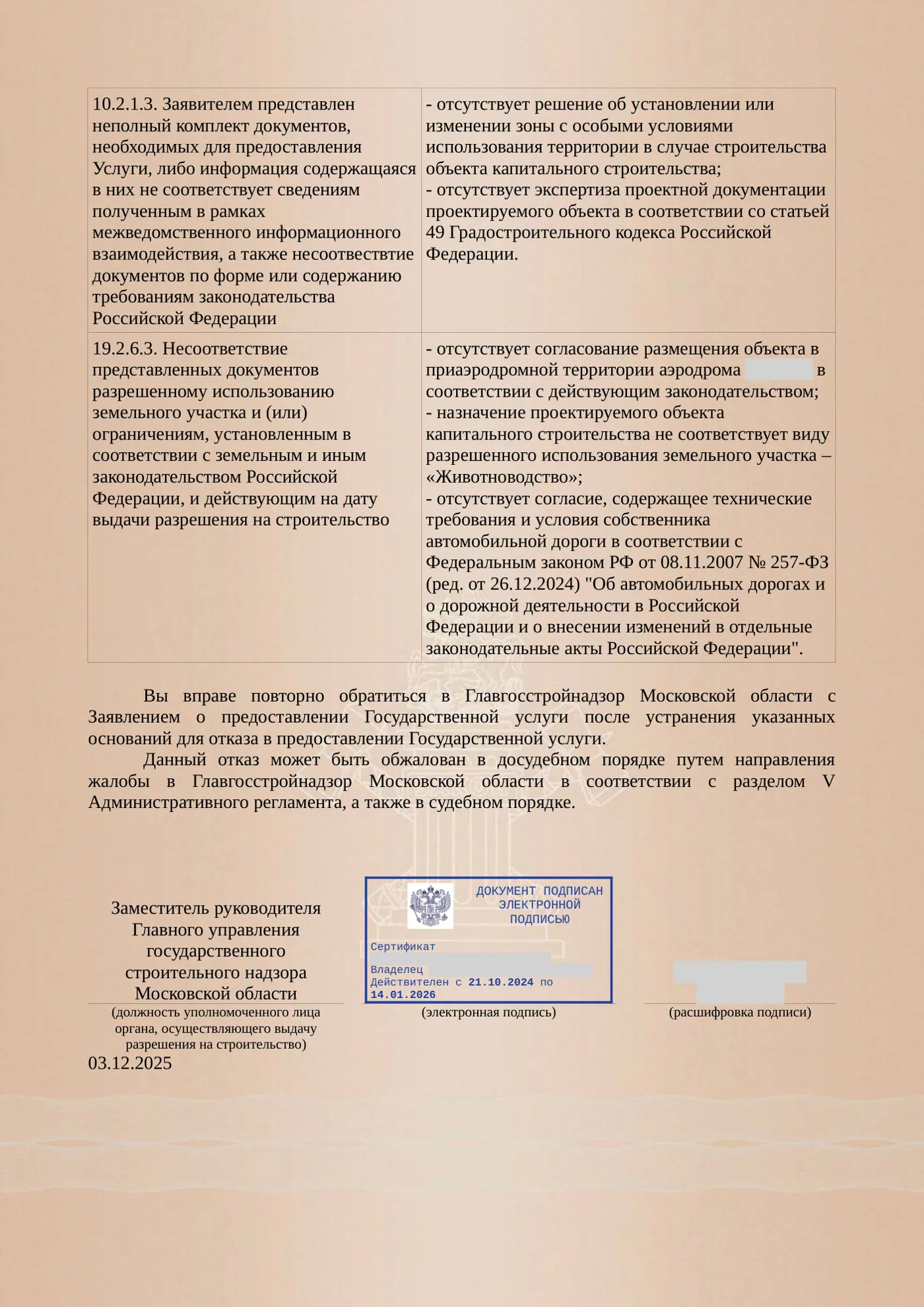

Отказ, полученный клиентом, содержал несколько независимых оснований. Если бы застройщик устранял их прямым, очевидным способом, проект растянулся бы более чем на год. Разберём по препятствиям.
Очевидный путь здесь — разработать полноценный проект санитарно-защитной зоны (СЗЗ), получить экспертное заключение, затем санитарно-эпидемиологическое заключение Роспотребнадзора и внести зону в ЕГРН. Суммарно это до года работы и порядка миллиона рублей только по одному основанию.
Мы предложили иное решение. Для субъекта соответствующей категории СанПиН 2.2.1/2.1.1.1200-03 предусматривает существенные упрощения и послабления при определении санитарно-защитных зон, которые освобождают бизнес от дорогостоящей разработки полноценного проекта СЗЗ. Изменив правообладателя объекта, мы привели ситуацию к тем условиям, при которых полный проект СЗЗ не требовался.
Отдельно стоял вопрос экспертизы проектной документации. Проект включал несколько зданий, суммарная площадь которых превышала порог, с которого экспертиза становится обязательной. Мы исключили из проекта один объект так, чтобы общая площадь не превышала 1500 м² — и тем самым вывели документацию из-под обязательной экспертизы. Исключённый объект ставится на кадастровый учёт как вспомогательное здание, для которого получение разрешения на строительство не требуется.
Параллельно выяснилось, что исходная проектная документация содержала нарушения требований к её составу (Постановление Правительства РФ № 87): технические показатели объектов были перепутаны между собой, а один из объектов проектировщик ошибочно классифицировал как тип, недопустимый для данной категории земель. Эти ошибки — следствие работы предыдущих исполнителей, а не замысла застройщика. Мы переработали документацию и устранили нарушения, что дополнительно сняло сопутствующие риски и согласования, включая вопросы пожарной безопасности (организация проезда и разворотной площадки).
Только по этому основанию оптимизация сэкономила клиенту порядка полутора лет и около 2,5 млн рублей.
Второе основание касалось соответствия объекта ВРИ земельного участка. Мы обосновали функциональное назначение объекта как фермы для содержания сельскохозяйственных животных со вспомогательными постройками — то есть в рамках разрешённого использования.
Это не косметическая правка: нецелевое использование земель сельскохозяйственного назначения само по себе является основанием для изъятия участка (статьи 284–286 ГК РФ, законодательство об обороте земель сельскохозяйственного назначения). Поэтому привести назначение объекта в соответствие с ВРИ было критично не только для разрешения, но и для сохранности актива клиента.
Третье основание — отсутствие согласования примыкания к региональной автомобильной дороге. Мы обосновали проектными решениями, что такое согласование для объекта не требуется, и параллельно получили технические условия на устройство съезда — чтобы закрыть вопрос с обеих сторон.
Если сложить очевидные пути устранения по всем основаниям, картина выглядела бы так:
Суммарно прямой путь — это более года и миллионы рублей. Фактический результат — разрешение на строительство примерно за месяц.
На этом работа не закончилась: на этапе ввода в эксплуатацию мы подготовили комплект документов и технические планы, сопроводили выездную проверку, под нашим контролем устранили замечания — и разрешение на ввод объекта в эксплуатацию клиент также получил с первого раза.
Оговоримся: цифры и сроки относятся к конкретному делу. Результат всегда зависит от характеристик участка, объекта и содержания отказа — универсальной гарантии срока быть не может.
Если отказ кажется незаконным — например, орган сослался на основание, которого нет в статье 51 ГрК РФ, или вовсе не мотивировал решение, — его можно обжаловать.
До суда отказ можно оспорить в административном порядке, подав жалобу в вышестоящий орган. Этот путь необязателен, но иногда позволяет снять явно ошибочный отказ быстрее и без судебных издержек.
Основной инструмент для застройщика-юрлица — судебное обжалование. Поскольку объект предназначен для предпринимательской деятельности, заявление подаётся в арбитражный суд в порядке главы 24 АПК РФ. Срок — три месяца со дня, когда заявителю стало известно о нарушении его прав (часть 4 статьи 198 АПК РФ). Суд проверяет, соответствует ли отказ закону, и при удовлетворении требований обязывает орган повторно рассмотреть заявление или выдать разрешение.
Важно понимать ограничение этого пути: даже выигранный спор не всегда означает немедленное разрешение. Если суд обязал орган повторно рассмотреть заявление, а реальные препятствия (несоответствие ВРИ, отсутствие согласований) сохранились, отказ может повториться уже с другой мотивировкой. Поэтому обжалование эффективно против формального или незаконного отказа, тогда как при реальных основаниях обычно быстрее и надёжнее устранить их — как в разобранном выше деле.
Если уполномоченный орган отказал в выдаче разрешения, имеет смысл действовать по простому алгоритму:
Если вы столкнулись с отказом в разрешении на строительство в Московской области, мы готовы проанализировать ваше решение об отказе и предложить оптимальный путь. Узнать о сопровождении получения разрешения на строительство и оставить заявку можно на странице услуги или по телефону +7(495)409-17-51. Актуальные условия и стоимость — в разделе цен.
