К нам обратился застройщик - физическое лицо, владелец участка под объект дорожного сервиса в одном из городских округов Московской области. На руках у него было решение Главгосстройнадзора МО об отказе в выдаче разрешения на строительство. До нас он уже работал с другой компанией по получению разрешений - там довести дело до конца не смогли, и время было потеряно.

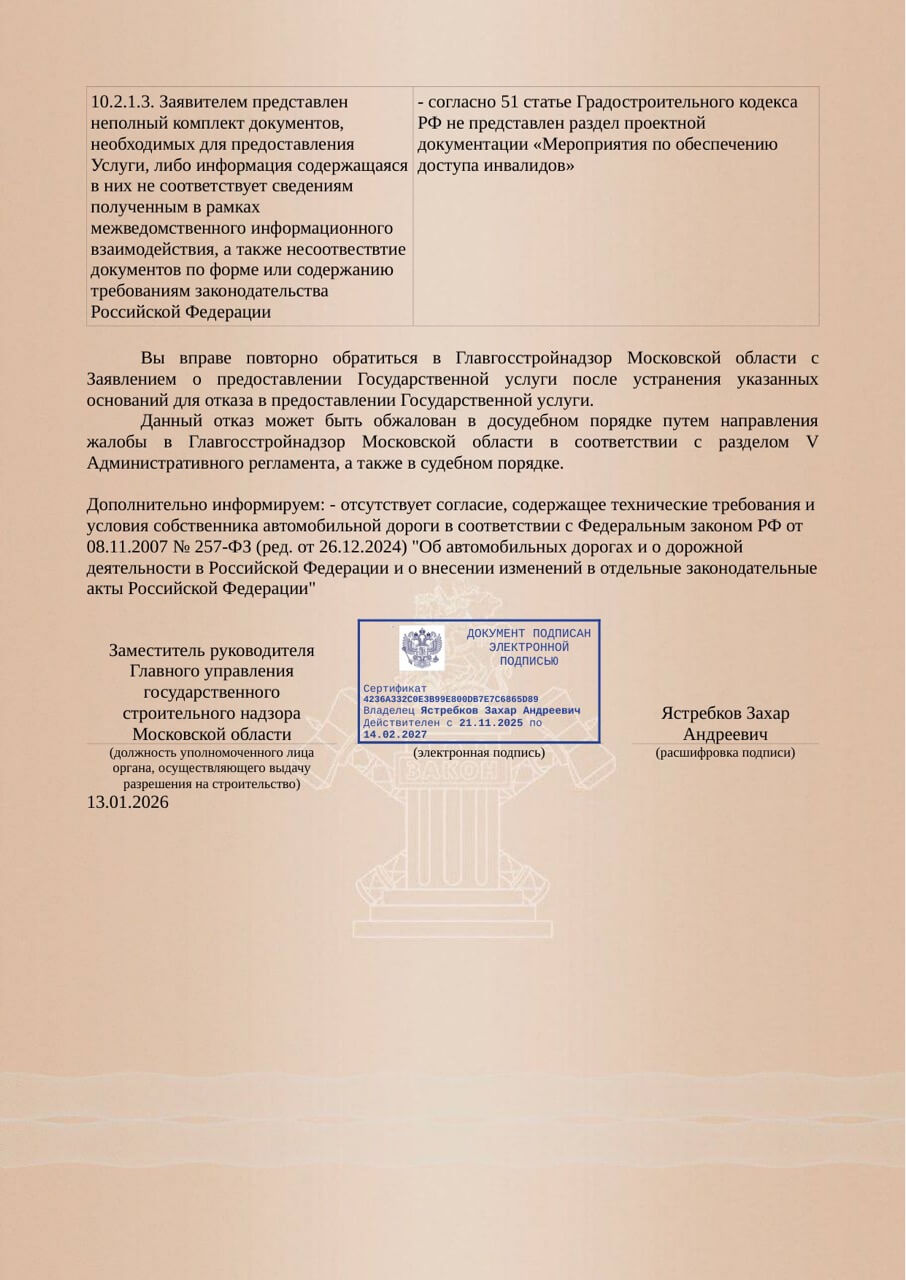

Формальная причина отказа выглядела безобидно: по ст. 51 Градостроительного кодекса РФ не представлен раздел проектной документации "Мероприятия по обеспечению доступа инвалидов" (основание 10.2.1.3 административного регламента - неполный комплект документов). Дополнительно не хватало согласия собственника автомобильной дороги по 257-ФЗ "Об автомобильных дорогах".


Казалось бы: разработать раздел, получить согласие, подать заново. Мы взяли объект в работу, рассчитывая на быструю историю. На деле всё оказалось сложнее - и этот кейс хорошо показывает, почему застройщик без профильного специалиста сегодня почти не может пройти процедуру сам.
Перед регистрацией заявления Главгосстройнадзор МО запускает автоматизированную проверку комплекта документов: полнота, соответствие ранее полученным согласованиям и градостроительным регламентам. Пока система находит несоответствия, заявление не регистрируется - официальная подача не фиксируется вовсе. На устранение замечаний даётся три попытки. Не уложился - заявление аннулируется, и подавать нужно заново, с нуля.

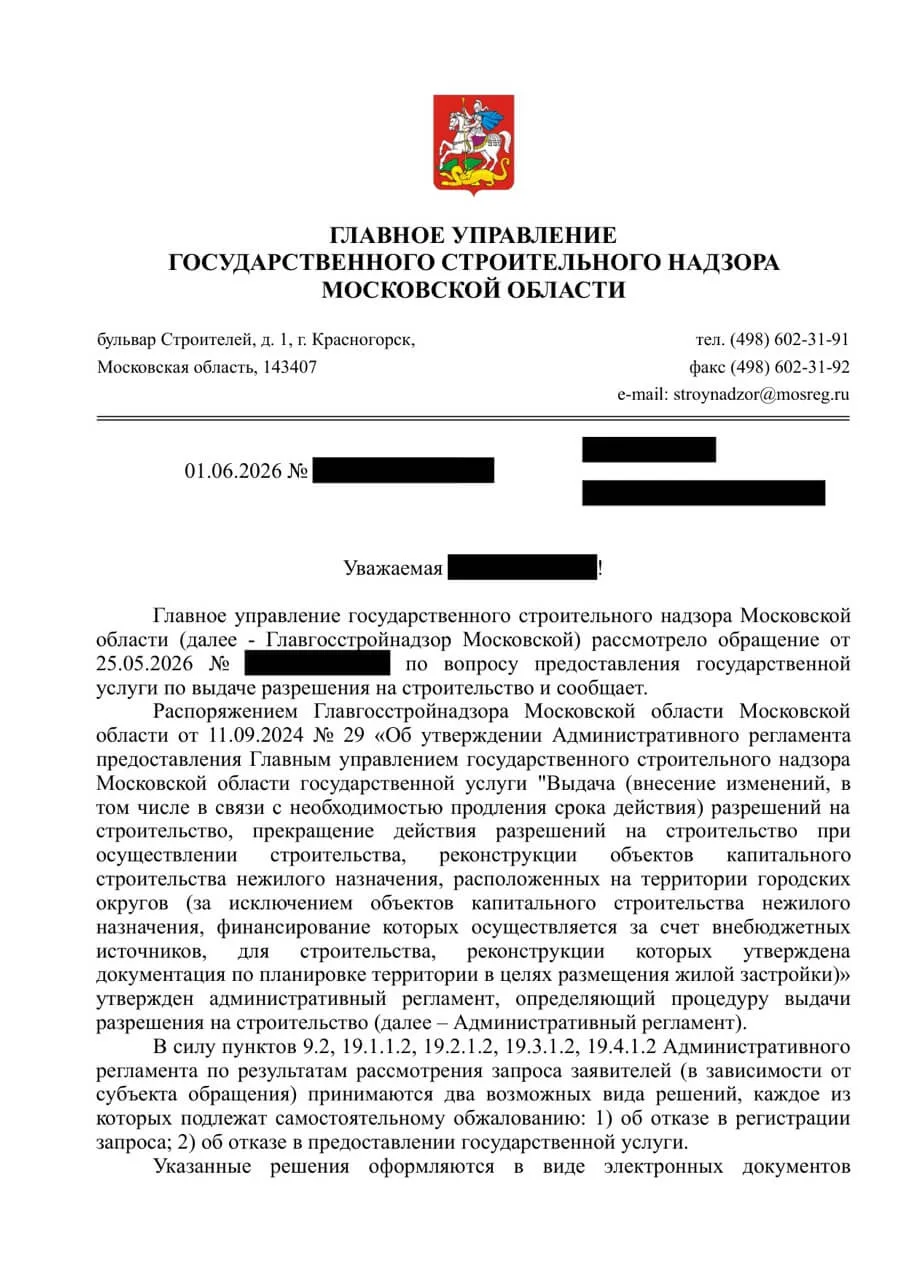

Это не наша интерпретация: позже мы получили официальный ответ Главгосстройнадзора, в котором прямо указано - по нашему заявлению "не принималось решений ни об отказе в регистрации запроса, ни об отказе в предоставлении государственной услуги": оно было аннулировано из-за неустранённых в срок замечаний и исчерпанного лимита попыток. То есть застройщик может неделями "подавать документы", а юридически процедура даже не начиналась.
Главная сложность - формулировки замечаний. Система сообщает, что ошибка есть, но не всегда понятно, что именно и как нужно исправить. Застройщик остаётся один на один с проектом на сотни листов и догадками о том, что имел в виду инспектор.
За расшифровкой замечаний мы обратились в Центр содействия строительству (ГКУ МО "ЦСС" - именно он сопровождает проекты нежилой застройки в области). Орган загружен: получить конкретику по своему объекту с первого раза удаётся не всегда. Нашим специалистам пришлось последовательно добиваться пояснений по каждой технической ошибке.
Наводку мы получили - но без указания, где именно в документации зафиксирована ошибка. Мы заново перечитали весь проект и переработали его по существу: разработали раздел по обеспечению доступа инвалидов, новый раздел охраны окружающей среды, выполнили расчёт ливневых стоков и доработали проект ливневой канализации. Фактически проектная документация была перекроена по замечаниям, которые удалось вытащить из Центра содействия за 2-3 недели переписки.
После переработки проекта заявление всё равно не продвигалось. Тогда мы сделали то, что рекомендуем каждому застройщику в тупиковой ситуации: направили официальное письменное обращение в Главгосстройнадзор МО с требованием разъяснить судьбу заявления и причины.
Ответ пришёл в течение недели и дал сразу два результата. Во-первых, официальную картину по заявлению (то самое аннулирование из-за лимита попыток). Во-вторых - и это главное - за проектом закрепили персонального менеджера ЦСС, и в разговоре наконец прозвучала реальная причина: по объекту было отрицательное заключение на уровне администрации городского округа. В решениях и уведомлениях системы эта причина не фигурировала нигде.


Формально посещать администрацию - не обязанность заявителя. Но мы в тот же день поехали разбираться на месте.
В администрации нас приняли конструктивно и предложили механизм, о котором многие застройщики не знают: дорожную карту по приведению объекта в соответствие с установленными требованиями. Это согласованный с администрацией поэтапный план с конкретными сроками: получение ГПЗУ с учётом новых границ участка, технические условия и согласования с собственниками инженерных коммуникаций, разработка проектной документации, согласования ФСО и Министерства культурного наследия МО, получение разрешения на строительство, строительно-монтажные работы, ввод в эксплуатацию и регистрация права.
Важно понимать: дорожная карта - это обязательство, а не формальность. Невыполнение её пунктов в срок даёт администрации основание обратиться в суд. Но при добросовестном исполнении она превращает "глухой" отказ в понятный маршрут с датами.

После подписания дорожной карты согласование сдвинулось: администрация дала положительное заключение, и Главгосстройнадзор МО выдал разрешение на строительство объекта - здание площадью около 1,5 тыс. кв. м.
Сроки: заказчик обратился к нам 21 апреля, разрешение получено в начале июня - около шести недель на распутывание ситуации, в которой до этого были потеряны месяцы.


Разрешение на строительство можно посмотреть в разделе портфолио >>
Формальная причина отказа - не всегда настоящая. В решении может значиться отсутствующий раздел документации, а реальным барьером окажется позиция, которая ни в одном документе не отражена. Если лечить только "написанную" причину, можно потратить месяцы на повторные подачи.
Незарегистрированная заявка - это потерянное время, о котором вы не знаете. Три попытки на устранение замечаний - и заявление аннулируется. Пока автоматическая проверка отклоняет документы, официальной подачи нет: сроки услуги не текут, уведомления могут не приходить.
Замечания нужно уметь добывать. Конкретные разъяснения не приходят сами. Официальное письменное обращение - рабочий инструмент: оно обязывает орган дать ответ по существу и в нашем случае стало переломной точкой.
Личный контакт с органами по-прежнему решает. Часть вопросов в принципе не видна в электронной системе и решается только на приёме в администрации муниципалитета. Дорожная карта - легальный механизм выйти из тупика, если использовать его осознанно.
Покажите нам решение об отказе - на бесплатной консультации разберём, какая причина формальная, какая реальная, и что нужно сделать, чтобы получить разрешение. От вас - доверенность и имеющиеся документы; взаимодействие с Главгосстройнадзором, Центром содействия строительству и администрацией мы берём на себя.
